自项目全面启动以来,安徽山城矿业有限公司黄竹园铜银矿井建工程持续保持高效、稳健的推进态势。在首阶段扎实的基础上,项目团队进一步聚焦关键节点、优化施工组织,推动主井与北回风井两大工业场地建设齐头并进,工程面貌日新月异,为全面实现“双井共进”施工格局奠定了更加坚实的基础。
主井工业场地:井巷掘砌纵深推进 地面建设全面铺开

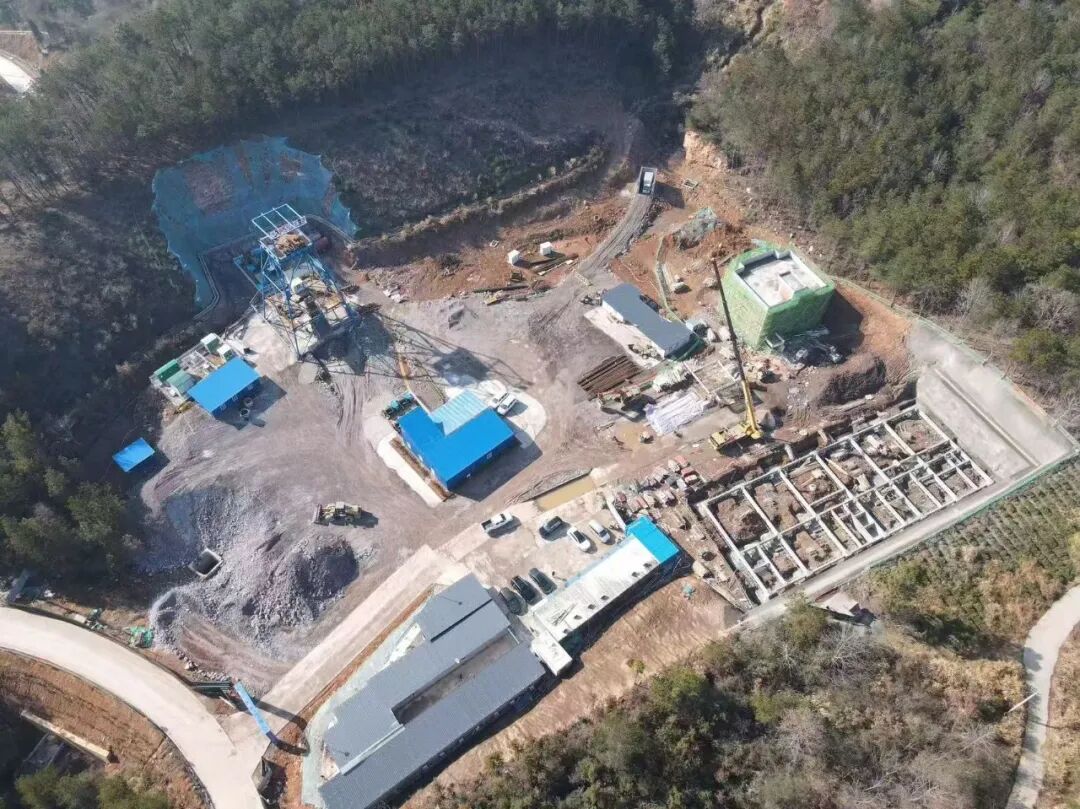

主井工业场地作为整个矿井建设的“心脏”,持续发挥核心牵引作用。井筒施工实现重要跨越——截至目前,主竖井井筒掘砌已顺利完成120米,并同步完成+40米、±0米马头门及外延巷道掘砌60米,标志着井筒工程正稳步向深部延伸,为后续巷道网络形成与系统构建创造了关键条件。
与此同时,地面建设工程全面提速。三层研发楼已实现封顶,主体结构全部完工;办公楼区域的抗滑桩及边坡土钉墙施工已全部完成,边坡稳定性得到根本保障;办公综合楼已完成基础开挖与浇筑,即将进入地上结构施工阶段。地面建筑与地下工程的协同推进,生动诠释了“立体施工、系统建设”的高效模式。
北回风井工业场地:治理收官设施就位 风井施工蓄势待发
北回风井工业场地建设取得阶段性成果。作为前期攻坚重点的边坡治理工程已圆满完成——边坡锚索+格构梁支护全部完工,彻底消除了地质安全隐患,为场地后续施工铺平了道路。同时,北回风井大临设施施工已全部完成,供电、提升、通风等临时系统全面就绪,现场具备井筒开工条件。计划于二月下旬正式启动风井井筒施工,届时将真正形成主井与北风井“双井并进、相互呼应”的施工新局面。
贯通捷径提效率:乡村道路连通 管理效能跃升
为切实解决主井与北风井工业场地之间交通绕远、协同不便的难题,公司经过多轮实地踏勘与技术经济论证,作出了一项重要决策:投资约80万元,直接打通黄冲村、长山村、钱铺村的乡村道路。此举将原先需绕行G330国道约8.7公里的通行路线,大幅缩短至2.3公里。这条“管理捷径”的贯通,不仅显著降低了人员、物资往来的时间成本,更有力提升了两个场地之间的指挥协调效率和应急响应能力,为工程整体顺利推进增添了重要助力。
精益管理保目标:双核驱动加速度 安全质量筑根基
面对依然复杂的施工环境和紧张的工期要求,项目部坚持精益管理、动态优化。围绕即将形成的“双井共进”局面,团队已提前统筹谋划人员、设备与物资配置,细化工序衔接,力求实现效率最大化。在安全管理上,公司坚守“生命至上”原则,特别强调并严格落实井下巷道施工的顶帮板安全管理。为确保万无一失,公司明确在所有巷道施工中,必须首先采取有效的临时支护措施,确认安全后,施工人员方可在锚网下进行作业。这一举措是山城矿业主动履行社会责任、彰显安全担当的切实体现。公司宁可在成本与效率上做减法,也坚决在人员生命安全上做乘法,将“安全第一”真正内化为每一项作业的铁律。
黄竹园铜银矿井建工程正以肉眼可见的速度向前迈进。安徽山城矿业有限公司将继续秉持“攻坚克难、敢为人先”的精神,以更加科学的组织、更加精细的管理,全力推动项目建设提速增效,确保工程如期建成、早日投产,为区域经济高质量发展注入强劲的矿业动能。
